ДНЕВНИК МОДЕРНИЗАЦИИ 01.08 - 05.08.2016

05.08.2016
1259 просмотров

Краткая информация о результатах мониторинга за ходом реализации проектов модернизации НПЗ РК по состоянию на 05.08.2016г.

АНПЗ

На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 75 697 кубических метров бетона (77,2%).

На строительных площадках установок забита 20 801 свая (99,5%), смонтировано 33 103 тонны металлоконструкций (87,9%), 48 952 метра подземных трубопроводов (77,2%) и 1 985 железобетонных колонн (97,7%). Продолжаются работы по монтажу технологических трубопроводов.

В строительно-монтажных работах задействовано 1 474 человек.

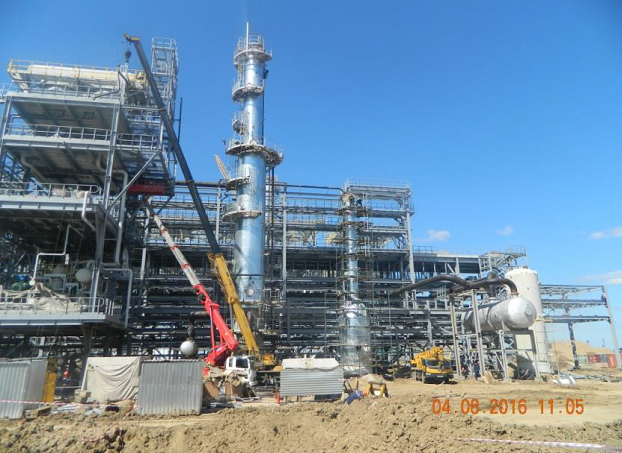

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка изомеризации легких бензиновых фракций.

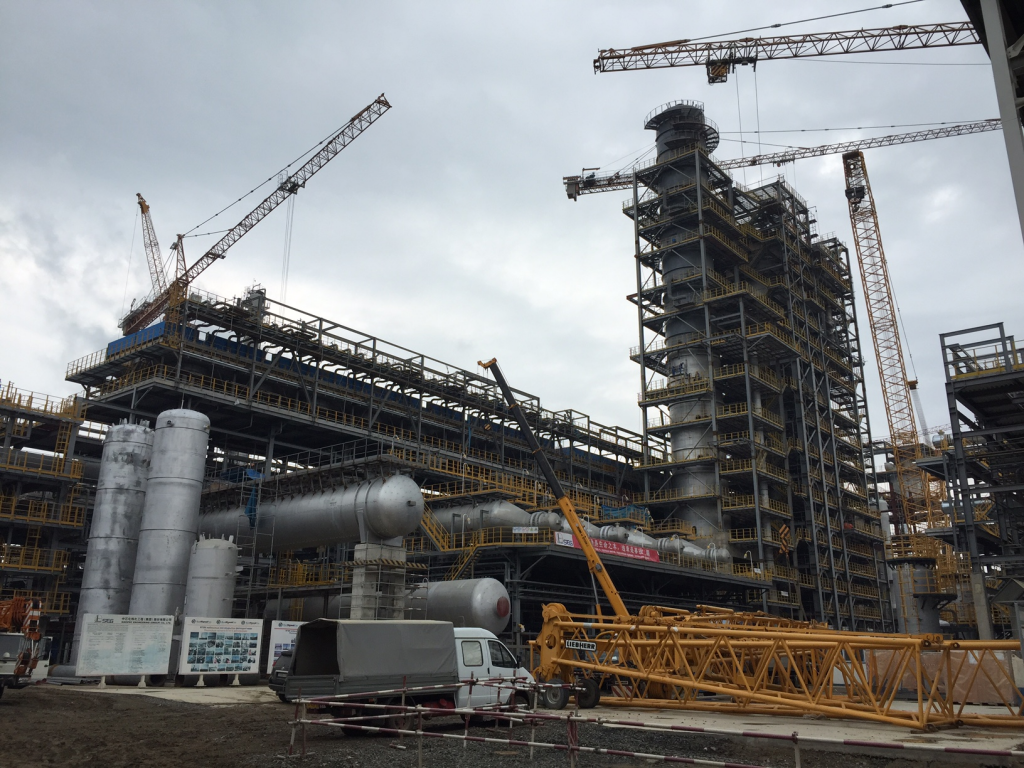

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка каталитического крекинга.

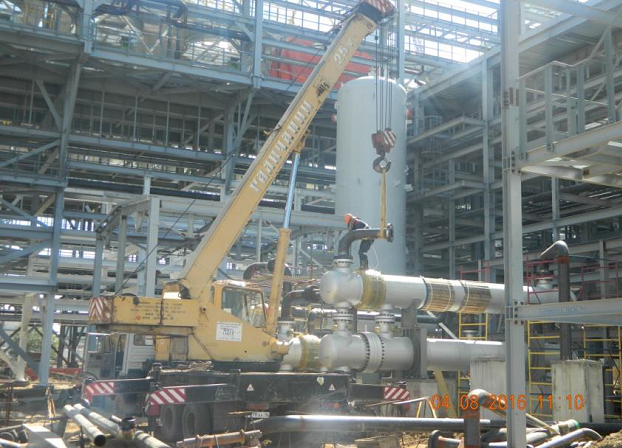

Атырауский НПЗ. Комплекс глубокой переработки нефти. Установка гидроочистки нафты.

ПНХЗ

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 8 446 кубических метров бетона (97%).

Смонтирована 91 единица оборудования (67%) и 3 612 тонн металлоконструкций (97%). Выполняется сборка резервуаров для изомеризата, выполнено работ по 1-му резервуару - 94,7%, по 2-му резервуару – 95,6%. Продолжаются работы по монтажу технологических трубопроводов.

В строительно-монтажных работах задействован 773 человек.

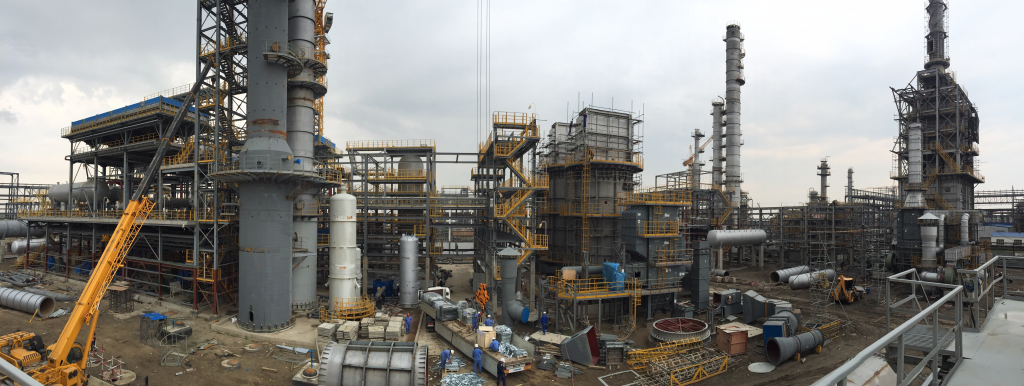

Павлодарский НХЗ. Установка изомеризации. Монтаж технологических трубопроводов.

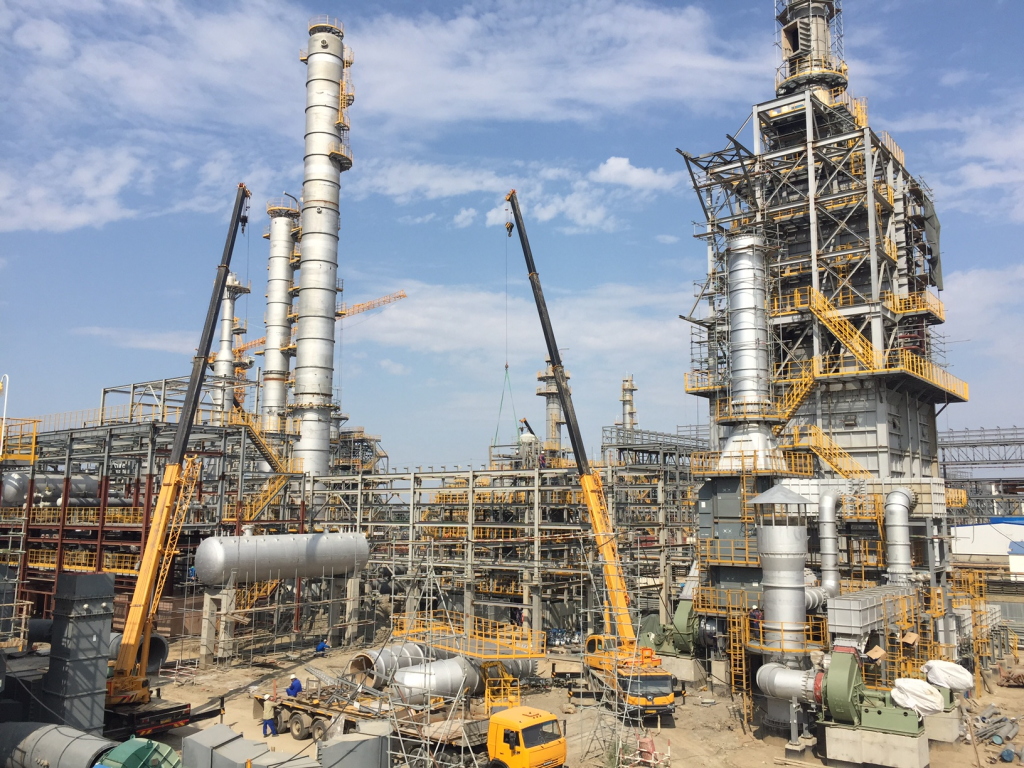

Павлодарский НХЗ. Установка изомеризации. Теплоизоляция колон.

ПКОП

В рамках модернизации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 6 751 кубических метров бетона (67%).

На установке смонтировано 106 единиц оборудования (71%), осуществлен монтаж 3 200 тонн металлоконструкций (90,2%). Продолжается изготовление трубных узлов и монтаж трубопроводов.

В строительно-монтажных работах по проекту задействовано 1 322 человек.

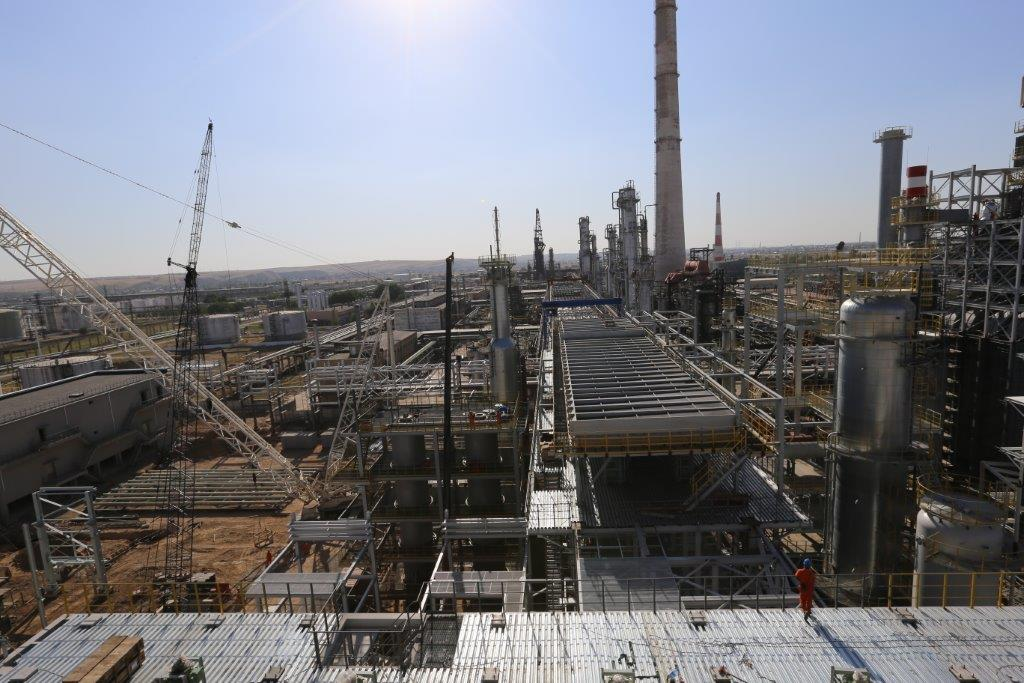

Шымкентский НПЗ. Установка изомеризации. Монтаж металлоконструкций.

Шымкентский НПЗ. Резервуарные парки. Разработка котлована.


Служба по связи с общественностью АО КМГ-ПМ
