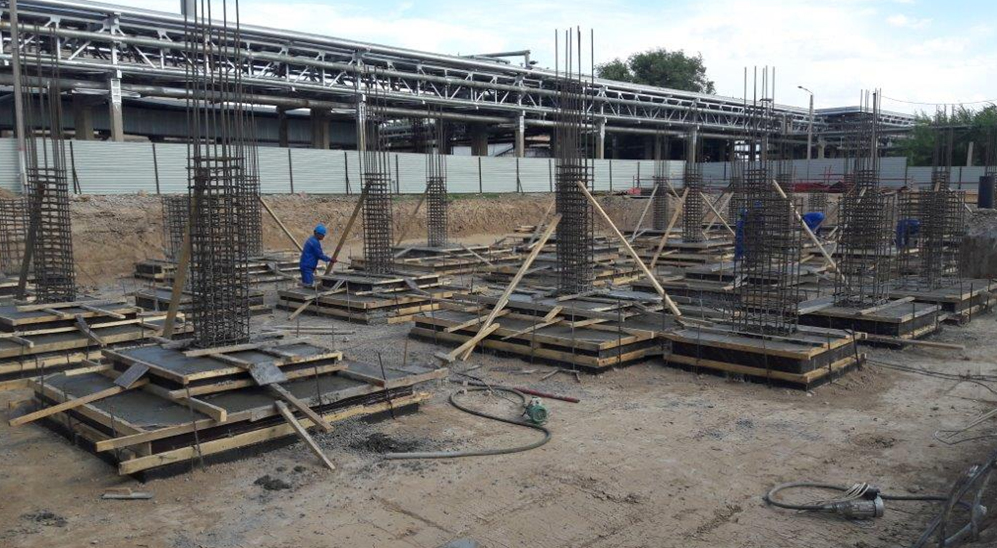

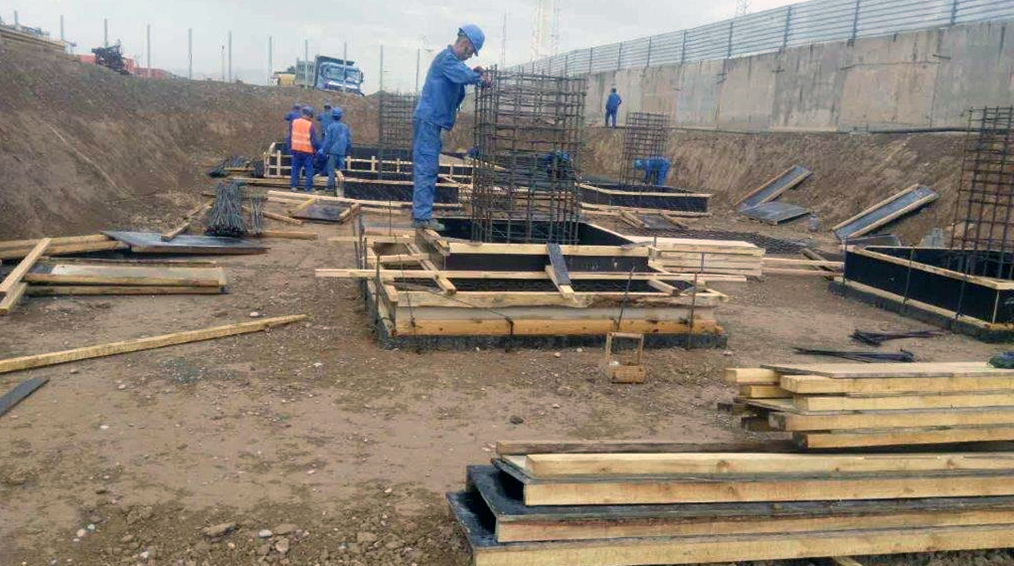

На строительных площадках Комплекса глубокой переработки нефти (КГПН) Атырауского нефтеперерабатывающего завода при устройстве фундаментов и выполнении других работ залито 75 113 кубических метра бетона (74,6%).
На строительных площадках установок забита 20 801 свая (99,5%), смонтировано 31 074 тонны металлоконструкций (87,8%), 48 920 метров подземных трубопроводов (77,2%) и 1 985 железобетонных колонн (97,7%). Продолжаются работы по монтажу технологических трубопроводов.
В строительно-монтажных работах задействовано 1 513 человек.

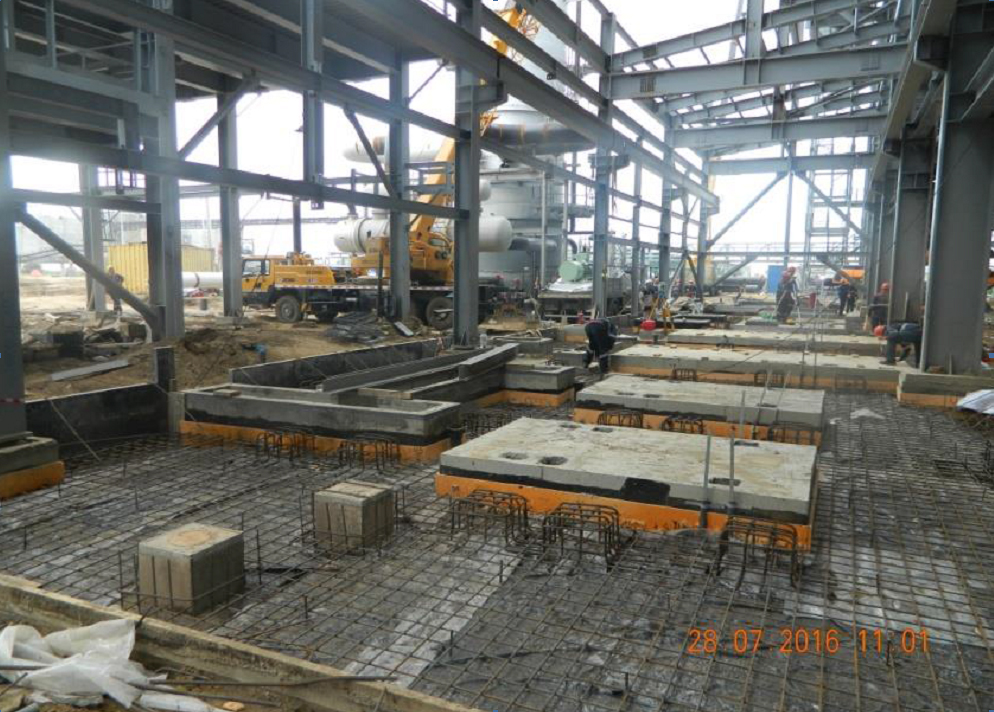

На площадках установки изомеризации и сплиттера нафты Павлодарского нефтехимического завода при устройстве фундаментов и выполнении других работ залито 8 327 кубических метров бетона (96%).

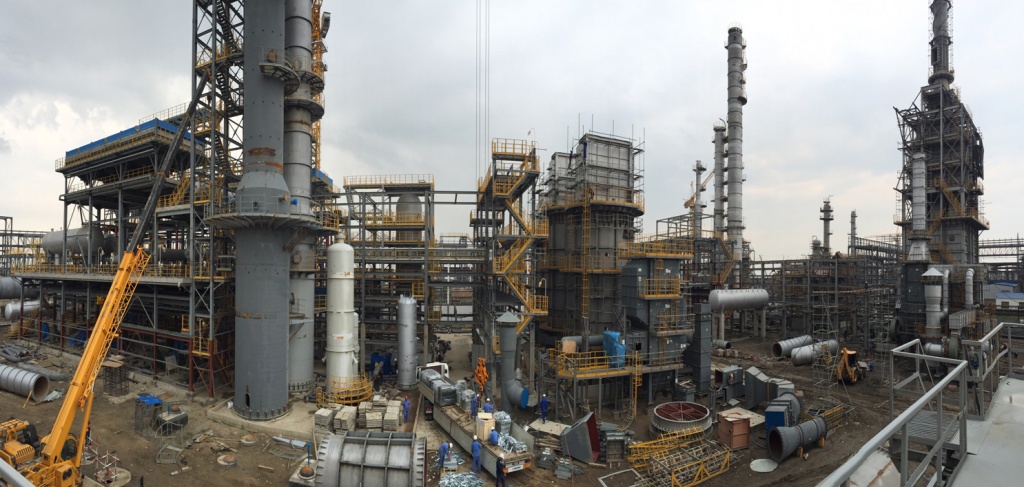

Смонтированы 77 единиц оборудования (56%) и 3 555 тонн металлоконструкций (94%). Выполняется сборка резервуаров для изомеризата, выполнено работ по 1-му резервуару - 91,7%, по 2-му резервуару – 94,1%. Продолжаются работы по монтажу технологических трубопроводов.

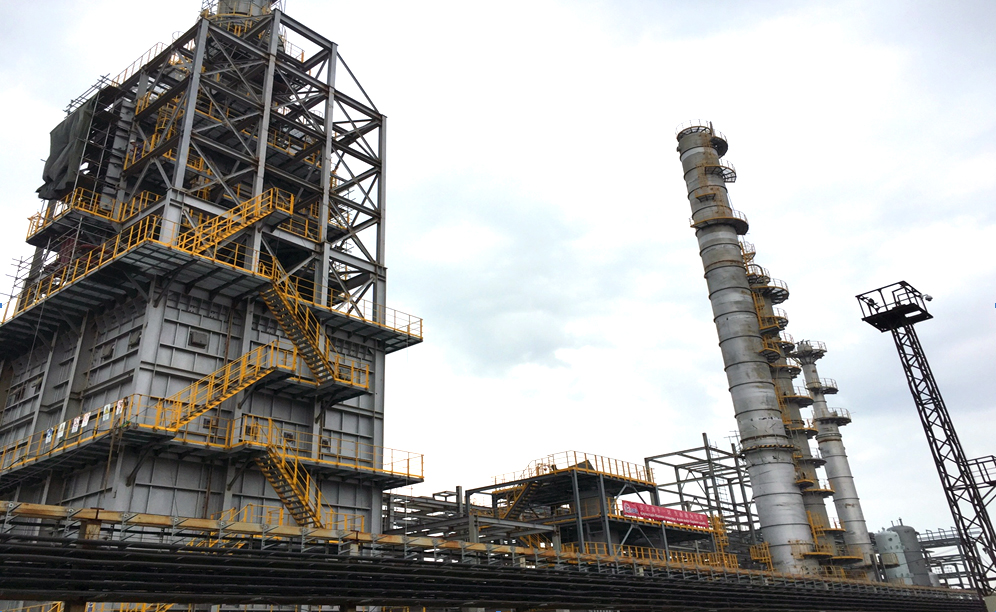

В рамках модернизации Шымкентского нефтеперерабатывающего завода ТОО «ПетроКазахстан Ойл Продактс», на установке изомеризации залито 6 751 кубических метров бетона (67%).
На установке смонтировано 92 единицы оборудования (61,7%), осуществлен монтаж 2 900 тонн металлоконструкций (81,7%). Продолжается изготовление трубных узлов и монтаж трубопроводов.
В строительно-монтажных работах по проекту задействовано 1 221 человек.
